부산 수영구에서 진행 중인 재개발·재건축 구역을 2026년 10월 기준으로 정리했습니다. 모집공고 전 단계까지 포함해 29곳입니다.
단계별로는 착공 4곳 · 사업시행인가 5곳 · 조합설립 15곳 · 부지계획 5곳 입니다.
세대수가 확인된 25곳을 합치면 약 22,613세대 규모이고, 가장 큰 곳은 남천2-3(삼익비치) 재건축입니다.
시공사가 정해진 구역은 12곳입니다. 나머지는 아직 선정 전이거나 공개되지 않았습니다.
재건축 절차와 수영구의 현재 위치
재건축은 준공 후 연한이 지난 단지가 안전진단을 받는 데서 시작합니다. 연한은 시·도 조례로 정하며 대부분 30년입니다. 이후 정비구역 지정 → 조합설립인가 → 사업시행인가 → 관리처분인가 → 이주·철거 → 착공·분양 순으로 진행됩니다.
수영구의 재건축 8곳은 사업시행인가 2곳 · 조합설립 5곳 · 부지계획 1곳으로 나뉩니다. 가장 앞선 곳은 사업시행인가 단계의 남천2-3(삼익비치) 재건축입니다.
반대로 조합설립 전인 1곳(수영1 재건축)은 일정 변동 폭이 가장 큽니다.
세대수가 확인된 7곳을 합치면 약 5,403세대이고, 나머지 1곳은 사업 규모가 아직 확정되지 않았습니다.
규모가 큰 순으로는 남천2-3(삼익비치) 재건축 3,325세대 · 수영1 재건축 1,201세대 · 화목타운 소규모재건축 286세대 · 남천 백산 소규모재건축 173세대 · 진주·봉황아파트 소규모재건축 171세대 입니다.
시공사로는 GS건설 · 지원건설 · 삼정건설이 참여하고 있습니다.
행정동으로는 남천동 2곳 · 남산동 1곳 · 민락동 1곳입니다.
이 가운데 6곳은 소규모재건축입니다. 면적·세대수 요건을 갖추면 정비구역 지정 없이 조합설립부터 시작할 수 있어 일반 재건축보다 절차가 짧습니다.
재개발 절차와 수영구의 현재 위치
재개발은 노후·불량 건축물이 밀집한 구역을 기반시설과 함께 정비하는 사업입니다. 단지 하나를 다시 짓는 재건축과 달리 도로·공원 등을 같이 손보는 점이 다릅니다. 정비구역 지정 → 조합설립인가 → 사업시행인가 → 관리처분인가 → 이주·철거 → 착공·분양 순으로 진행됩니다.
수영구의 재개발 21곳은 착공 4곳 · 사업시행인가 3곳 · 조합설립 10곳 · 부지계획 4곳으로 나뉩니다. 가장 앞선 곳은 착공 단계의 광안2 재개발입니다.
일반분양이 가까운 곳은 관리처분인가를 넘긴 4곳(광안2 재개발 · 써밋 리미티드 남천 · 알티에로 광안 등)으로, 분담금과 일반분양 물량이 정해진 상태입니다. 반대로 조합설립 전인 4곳(망미7 재개발 · 민락3 재개발 · 수영2 재개발 등)은 일정 변동 폭이 가장 큽니다.
세대수가 확인된 18곳을 합치면 약 17,210세대이고, 나머지 3곳은 사업 규모가 아직 확정되지 않았습니다.
규모가 큰 순으로는 광안A 재개발 2,780세대 · 광안5 재개발 2,058세대 · 망미5 재개발 1,791세대 · 광안7 재개발 1,771세대 · 망미7 재개발 1,386세대 입니다.
시공사로는 SK건설 · 대우건설 · 금강주택 · 동원개발 · DL이앤씨 등이 참여하고 있습니다.
행정동으로는 광안동 9곳 · 민락동 3곳 · 망미동 3곳입니다.
이 가운데 5곳은 가로주택정비사업입니다. 기존 도로를 유지한 채 소규모로 진행해 정비구역 지정 절차가 없고, 그만큼 사업 기간이 짧은 편입니다.

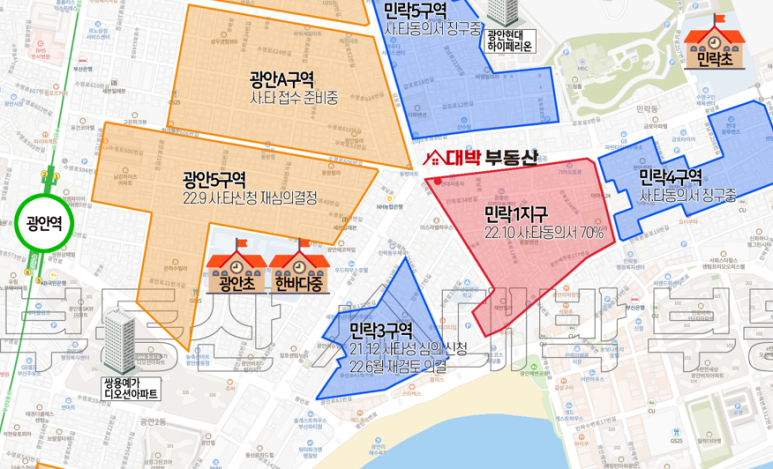

구역별 진행 현황
착공
철거·착공에 들어간 구역입니다. 일반분양 시기가 가장 가깝습니다.
- 부산 수영구 광안2 재개발 — SK건설 · 총 1,237세대 · 광안동
- 써밋리미티드남천 — 대우건설 · 일반분양 835세대 · 남천동
- ALTIERO 광안 — 금강주택 · 일반분양 366세대 · 민락동
- 광안센텀비스타동원 — 동원개발 · 일반분양 208세대 · 광안동
사업시행인가
사업시행인가 단계입니다. 세대수·용적률 등 사업 규모가 정해집니다.
- 수영 남천2-3(삼익비치) 재건축 — GS건설(알려짐) · 총 3,325세대 예정 · 남천동
- 부산 수영구 광안A 재개발 — DL이앤씨 · 총 2,780세대 · 광안동
- 화목타운소규모재건축 — 총 286세대 · 남천동
- 수영아파트 가로주택정비 — HJ중공업 · 총 148세대
- 373블럭 가로주택정비 광안동 — 광안동
조합설립
조합설립인가를 받은 구역입니다. 사업시행인가까지는 통상 수년이 걸립니다.
- 수영 광안5 재개발 — GS건설 · 총 2,058세대 · 광안동
- 수영구 망미5 재개발 — 총 1,791세대 · 망미동
- 수영구 광안7 재개발 — 총 1,771세대 · 광안동
- 부산 수영구 광안3 재개발 — 총 1,073세대 · 광안동
- 수영 광안4 재개발 — 총 966세대 · 광안동
- 수영 서동역2구역 가로주택정비 — 총 231세대
- 수영 부곡3 가로주택정비 — 총 209세대
- 백산 소규모재건축 남천 — 총 173세대
- 수영진주·봉황아파트소규모재건축 — 총 171세대
- 수영 동광세화맨션 소규모재건축 — 지원건설 · 총 125세대 · 남산동
- 태창파크맨션 소규모재건축 — 삼정건설 · 총 122세대 · 민락동
- 수영남강맨션가로주택정비 — 총 40세대 · 광안동
- 부산 수영구 수영1 재개발 — GS건설 · 수영동
- 수영구 민락2 재개발 — 민락동
- 부흥·부광 소규모재건축 광안동
부지계획
정비구역 지정·계획 단계입니다. 일정 변동 폭이 가장 큽니다.
- 부산 수영구 망미7 재개발 — 총 1,386세대 · 망미동
- 부산 수영구 수영1 재건축 — 총 1,201세대 · 수영동
- 수영민락3재개발 — 총 748세대 · 민락동
- 부산 수영구 수영2 재개발 — 하나기술단 · 총 700세대 · 수영동
- 부산 수영구 망미8 재개발 — 총 663세대 · 망미동
단계와 세대수는 고시·공시 원문과 조합 공개 자료를 기준으로 하며, 확정되지 않은 항목은 「예정」·「알려짐」으로 표시했습니다. 구역별 상세는 각 링크에서 확인하실 수 있습니다.
