서대신4구역 재개발(대신해모로센트럴 2차)

착공
  • 분양 시기 미공개 · 정해지면 알림

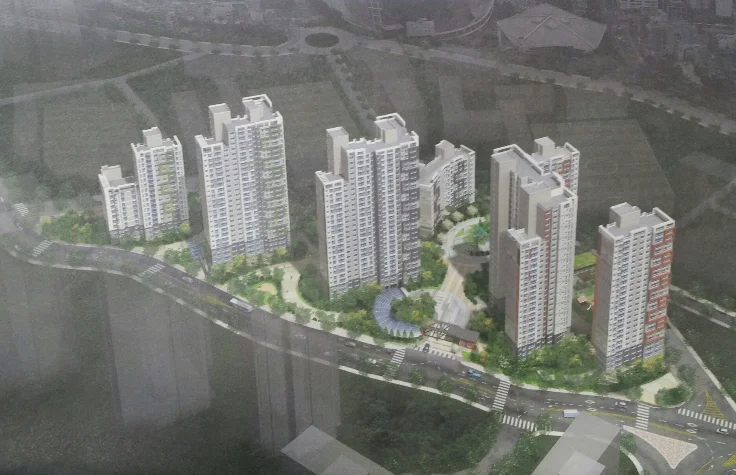

대신해모로센트럴 2차 공식 이미지 — 서구 아파트 분양
공식 이미지 · 부산광역시

서대신4구역 재개발(대신해모로센트럴 2차)은 서구 서대신동 재개발 사업으로 542세대 규모이며 시공사는 HJ중공업입니다. 현재 이주·철거·착공 단계입니다(2026.11.17 기준).

대신해모로센트럴 2차 사업 단계·일반분양 일정 공개 현황

대신해모로센트럴 2차 정비사업은 지금 착공 단계이며, 일반분양 시기는 아직 공개 전입니다.

대신해모로센트럴 2차 정비사업 단계별 공개 현황
단계날짜·상태
정비구역 지정2007.08.01 (변경 2017.02.21)
조합설립인가2007.12.27
사업시행계획인가2017.09.21
관리처분계획인가2021.03.26
이주·철거완료
착공현재 단계
일반분양아직 전
계획 세대수542세대
시공사HJ중공업

날짜는 공식 추진경과에 공개된 것만 적습니다. 바뀌면 이 페이지에 반영합니다.

대신해모로센트럴 2차(서대신4구역) 재개발·진행현황 요약

HJ중공업이 시공을 맡으며 2025년 12월 4일 착공했다.

단지는 7개 동으로 구성되어 있다.

대신해모로센트럴 2차 정비사업 단계

대신해모로센트럴 2차 정비사업 단계 — 서구 아파트 분양
정비사업 단계 · 부산시 정비사업 공개자료(공공데이터) · 2026.11.16 기준

대신해모로센트럴 2차의 사업 단계는 이주·철거·착공까지 와 있습니다. 대신해모로센트럴 2차의 다음 차례인 일반분양까지 통상 걸리는 기간은 6개월~1년입니다. 대신해모로센트럴 2차는 앞선 5개 단계를 지났고, 남은 단계는 2개입니다.

  1. 정비구역 지정
  2. 조합설립인가
  3. 시공사 선정
  4. 사업시행인가
  5. 관리처분인가
  6. 이주·철거·착공
  7. 일반분양
  8. 입주

6/8 단계 · 이주·철거·착공

현재 이주·철거·착공다음 일반분양통상 소요 6개월~1년

대신해모로센트럴 2차(서대신4구역) 재개발 진행현황과 다음 단계

서대신4구역 정비사업은 26,465㎡(약 8,006평) 면적에서 진행되며 조합원은 250명이다. 2005년 9월 21일 정비예정구역 지정, 2005년 12월 14일 추진위원회 구성, 2007년 8월 1일 정비구역 지정, 2007년 12월 27일 조합설립인가, 2017년 9월 21일 사업시행계획인가, 2021년 3월 26일 관리처분계획인가를 거쳤다.

2025년 12월 4일 착공했으며 시공사는 (주)HJ중공업이다. 다음 관문은 준공이고, 부산 정비사업 착공에서 준공까지 소요 기간의 중앙값은 37개월(48곳 기준)이다. 부산 최근 12개월 분양 84㎡ 3.3㎡당 평균은 2,398만원(공고 20건)이다.

부산 일정 임박 현장

대신해모로센트럴 2차 단지 모습

대신해모로센트럴 2차 단지 개요 — 서구 아파트 분양
단지 개요 · 카더라 현장 정보 · 2026.11.16 기준
대신해모로센트럴 2차 단지 개요
항목내용
시공HJ중공업
대신해모로센트럴 2차 핵심 정보
항목내용
위치부산 서구 서대신동

출처 계획 세대수 정비사업 원장(지자체 공공데이터) 2026.11.16 기준

대신해모로센트럴 2차 입지

대신해모로센트럴 2차 역·학교 거리 약도 — 서구 아파트 분양
역·학교 거리 약도 · 공공데이터포털(도시철도역·학교 위치) · 2026.11.18 기준
  • 가까운 역동대신역

대신해모로센트럴 2차(서대신4구역) 입지와 교통·학교 거리

대영로45번길20, 3층(서대신동2가)에 위치한다. 부산도시철도 1호선의 동대신역은 도보 약 3분(직선 약 150m), 서대신역은 도보 약 6분(직선 약 360m), 토성역은 도보 약 19분(직선 약 1,140m) 거리에 있다.

동신초등학교까지 도보 약 7분(직선 약 400m), 화랑초등학교까지 도보 약 8분(직선 약 480m)이다. 부산서여자고등학교는 도보 약 10분(직선 약 580m), 부산중앙여자중학교는 도보 약 13분(직선 약 750m)에 위치한다. 부산시민체육공원까지 도보 약 11분(직선 약 660m), 부민산공원까지 도보 약 13분(직선 약 770m)이다.

서구 공급 맥락

같은 서구에서 카더라가 추적하는 다른 현장 9곳을 보면 분양을 앞두었거나 진행 중인 곳 1곳, 정비사업이 진행 중인 곳 3곳, 입주를 마친 단지 5곳입니다.

서대신동·서구 시세

대신해모로센트럴 2차 지역 현황 — 서구 아파트 분양
지역 현황 · 카더라 현장 정보 · 2026.11.01 기준

대신해모로센트럴 2차 정비사업 개요

서대신4 재개발
대신해모로센트럴 2차 정비사업 개요
항목내용
사업 유형재개발
현재 단계이주·철거·착공
구역 면적26,465㎡
조합원250명

출처 부산시 정비사업 공개자료(공공데이터) · 갱신 2026.11.16

대신해모로센트럴 2차 관련 소식·분석 글

최신 발행 순

소식

카더라 소식·블로그 · 청약홈

대신해모로센트럴 2차(서대신4구역) 관련 글

대신해모로센트럴 2차(서대신4구역) 체크포인트

장점

  • 부산도시철도 1호선 동대신역까지 도보 약 3분(직선 약 150m)으로 접근할 수 있다.
  • 동신초등학교가 도보 약 7분(직선 약 400m) 거리에 위치한다.
  • 서구 최근 3년 1순위 청약 경쟁률 중앙값이 0.1대 1(8곳)으로 낮은 수준이다.

유의점

  • 정비예정구역 지정이 2005년 9월 21일이며 추진위원회 구성은 2005년 12월 14일로 사업 추진 기간이 길다.
  • 착공이 2025년 12월 4일로 예정되어 있다.
  • 조합원 수는 250명이다.

자주 묻는 질문

대신해모로센트럴 2차
Q대신해모로센트럴 2차 진행상황은 어디까지 왔나요?

현재 이주·철거·착공 단계입니다. 기준일 2026.11.17.

Q대신해모로센트럴 2차 다음 단계는 무엇인가요?

다음 단계는 일반분양입니다. 이 구간은 통상 6개월~1년 정도 걸립니다.

Q대신해모로센트럴 2차 위치는 어디인가요?

부산 서구 서대신동에 있습니다. 기준일 2026.11.17.

Q대신해모로센트럴 2차 관리처분인가는 언제 받았나요?

공식 추진경과 기준 관리처분계획은 2021년 3월 26일입니다. 기준일 2026.11.17.

Q대신해모로센트럴 2차 시공사는 어디인가요?

시공사는 HJ중공업입니다. 기준일 2026.11.17.

Q대신해모로센트럴 2차 사업시행인가는 언제 받았나요?

공식 추진경과 기준 사업시행계획인가는 2017년 9월 21일입니다. 기준일 2026.11.17.

Q대신해모로센트럴 2차 청약 일정·분양가·모델하우스 공개 현황은 어떻게 되나요?

아직 공개 전인 항목은 청약 일정 · 분양가 · 모델하우스입니다. 입주자모집공고 등 공식 자료로 정해지면 이 페이지에 바로 반영합니다.

Q대신해모로센트럴 2차 교통(가까운 역)은 어떤가요?

대신해모로센트럴 2차 가까운 역은 동대신역입니다. 자세한 위치는 아래 입지 섹션의 지도 링크에서 확인할 수 있습니다.

출처 원문 카더라 데이터 출처·편집 원칙

함께 보는 현장

서구

서구 일정 가까운 현장

서구 현장 전체 목록

대신해모로센트럴 2차 관련 글

부산 분양예정 아파트 총정리

더 둘러보기

다음 일정 임박 현장

전국 포함

HJ중공업 분양 현장 모아보기

진행 상황 알림

대신해모로센트럴 2차(서대신4구역)다음 단계 소식을 알려드려요
전문 보기

청약·계약 신청이 아닌 소식 알림 신청입니다

대신해모로센트럴 2차 일정 알림

카더라 안내 · 이 현장 광고 자리
카더라 분양광고 오픈 기념 — 광고 기간 +1주 무료(추가 비용 0원)

이 현장이나 서구 분양을 홍보하시나요? 현장 광고·시군구 배너 안내 → · 광고 카톡 문의

본 정보는 참고용이며 투자 권유가 아닙니다. 투자에 따른 손익은 투자자 본인에게 귀속됩니다.
청약: 공공데이터포털(data.go.kr) · 실거래: 국토교통부 실거래가 공개시스템 · 위성영상: 국토교통부 공간정보 오픈플랫폼(브이월드) https://www.vworld.kr

관심고객 등록이 현장 조회 168회 (실시간 갱신)
이 현장 블로그 글 3편 보기

기준일 · 카더라 데이터팀
