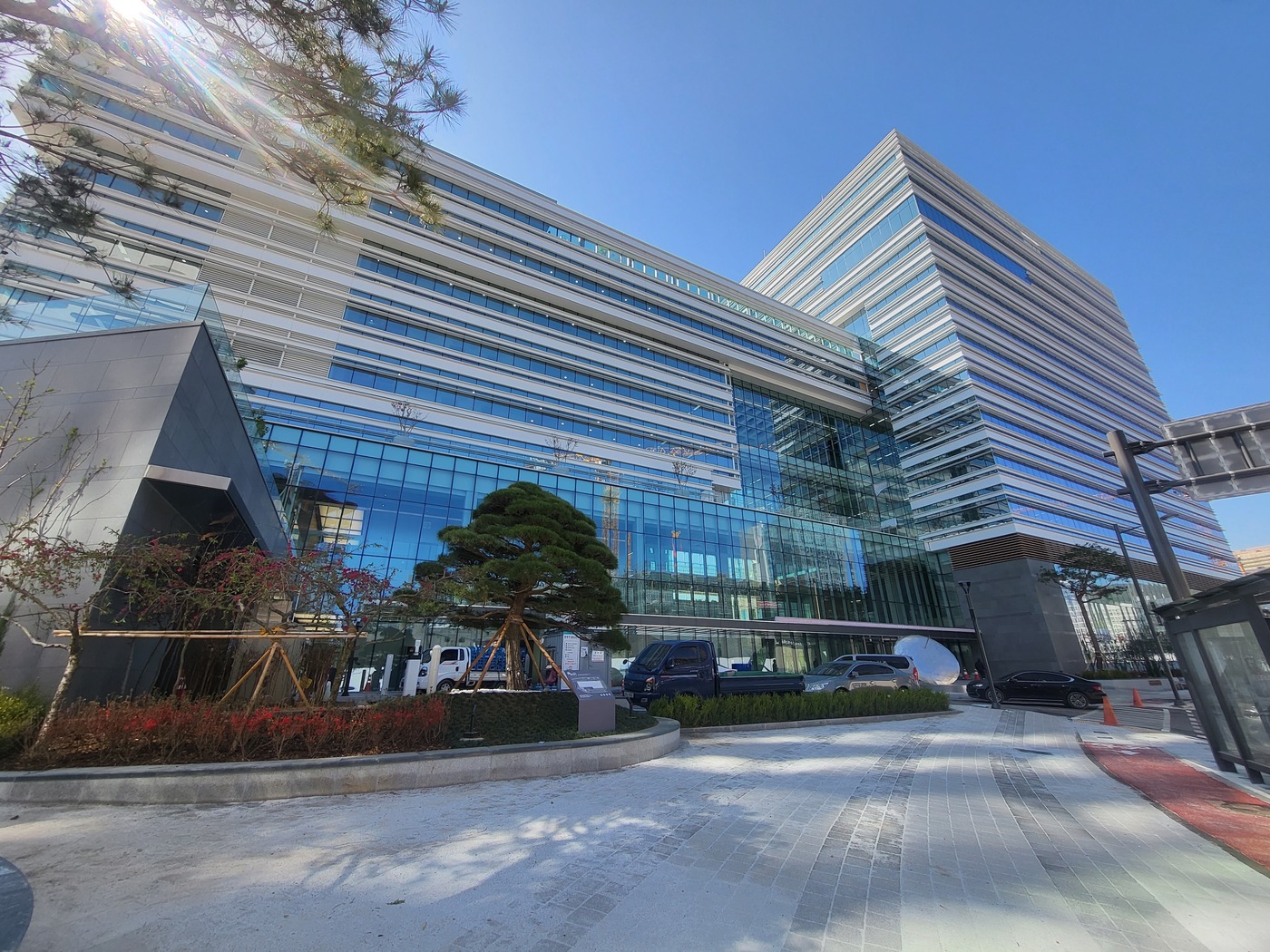

건설 산업이 한 번의 대규모 구조 변화를 맞이했습니다. 건설사 쌍용건설(code: 007930)이 KT와의 판교 신사옥 공사를 둘러싼 공사비 분쟁에서 법원으로부터 패소 판정을 받은 사건이 그것입니다. 이는 단순한 개별 소송을 넘어 코로나19 이후 원자재 가격 급등으로 촉발된 건설업계의 구조적 문제를 적나라하게 드러냅니다.
2020년부터 2022년까지 철강재·시멘트·아스팔트 등 주요 건설 원자재의 가격이 역사상 유례없는 수준으로 상승했고, 많은 시공사가 고정가격 계약의 덫에 갇혀 수십억 원대의 손실을 기록했습니다. 쌍용건설의 패소는 **"예측 불가능한 상황이 아니면 시공사의 원가 상승 청구가 인정되기 어렵다"**는 법적 선례가 되었으며, 이후 건설업계의 계약 관행을 완전히 바꾸어 놓았습니다.
본 분석에서는 이 소송의 배경이 된 원자재 가격 변동 구조, 시공사와 발주처 간의 리스크 배분 메커니즘, 그리고 2026년 현재 진행 중인 건설 계약 문화의 변화를 종합적으로 살펴보겠습니다.
소송의 본질: 누가 원가 급등의 책임을 져야 하는가
쌍용건설이 KT에 청구한 공사비는 얼마였을까요? 정확한 규모는 공개되지 않았지만, 업계 추정에 따르면 수백억 원대로 알려져 있습니다. 이는 단순한 금액 문제가 아닙니다. 누가 원자재 가격 급등의 리스크를 감수해야 하는가 하는 근본적인 질문을 던집니다.
원자재 가격 급등의 규모
| 구분 | 2020년 상반기 | 2021년 말 | 2022년 상반기 | 2023년 말 | 2024~2026년 |
|---|---|---|---|---|---|
| 철강재 (톤당 USD) | 기준 100 | 약 150에서 160 | 약 130에서 140 | 약 120 | 약 110에서 125 |
| 시멘트 (톤당 원화) | 기준 100 | 약 145에서 155 | 약 125에서 135 | 약 115 | 약 105에서 120 |
| 아스팔트 (배럴 USD) | 50에서 60 | 80에서 100 | 90에서 110 | 70에서 85 | 60에서 75 |
| 알루미늄 (톤당 USD) | 기준 100 | 약 160에서 170 | 약 140에서 150 | 약 130 | 약 125에서 135 |
(출처: 한국건설산업연구원, 한국수출입은행 통계)
이 표가 의미하는 바는 명확합니다. 2021년 말 기준으로 대부분의 건설 원자재가 기준 수준 대비 50% 이상 급등했습니다. 특히 알루미늄은 70% 가까이 오른 상황입니다.
법원의 핵심 판단은 이러했습니다. "2020년 후반부터 이러한 가격 상승 신호가 명확했으므로, 시공사도 계약 단계에서 이를 어느 정도 반영했어야 한다"는 입장입니다. 즉, 예측 불가능한 천재지변이 아니라 시장이 주는 신호였다는 논리입니다.
시공사와 발주처: 역할이 다르면 책임도 달라진다
건설 계약에서 원가 리스크를 누가 지는가는 계약 구조에 따라 결정됩니다. 현재 한국 건설업계에서 사용 중인 대표적인 세 가지 방식을 비교해 봅시다.
| 계약 방식 | 특징 | 시공사 위험도 | 발주처 위험도 | 2026년 추세 |
|---|---|---|---|---|
| 고정가격제 | 계약 후 가격 변동 없음 | 극히 높음 | 낮음 | 점차 감소 중 |
| 가격변동 조정제 | 기준 이상 상승분 일정 비율 반영 | 중간 | 중간 | 점차 증가 중 |
| 원가연동제 | 실제 원가 + 마진(10~15%) | 낮음 | 높음 | 대형 공사 중심으로 증가 |
쌍용건설 사건은 고정가격제 계약이 극도로 불공정할 수 있다는 점을 드러냈습니다. 2020년 초 계약했던 공사비를 2021년 중반까지 그대로 유지하라는 것은, 시공사 입장에서는 원가 급등분을 전부 자신의 주머니에서 내라는 의미입니다.
실제 공사 사례로 본 구조
예를 들어, 2020년 말 KT사옥 공사비를 1,000억 원으로 계약했다고 가정해 봅시다. 당시 철강재 가격이 톤당 5만 원이었다면, 철강재 소요량을 2만 톤으로 예산을 잡았을 겁니다(100억 원).
그런데 2021년 중반, 철강재 가격이 톤당 8만 원으로 올랐다면? 같은 2만 톤의 철강재에 160억 원이 들어갑니다. 60억 원의 손실이 발생한 것입니다. 시멘트, 아스팔트, 우레탄 등 다른 자재까지 고려하면, 이 손실은 수백억 원으로 불어납니다.
이것이 쌍용건설이 소송을 제기한 이유입니다. 하지만 법원은 "당신이 계약할 때 이미 가격이 오르고 있었다"고 판단했습니다.
2020~2022년 원자재 급등의 실제 원인들
원자재 가격이 왜 이렇게까지 올랐을까요? 이는 단순한 경기 변동이 아니라 구조적인 여러 요인이 동시에 작용한 결과입니다.
수요 폭발
각국의 대규모 경기부양: 미국은 2조 달러, 중국도 수조 위안 규모의 재정 투입을 단행했습니다. 특히 중국의 인프라 투자가 급증하면서 철광석 수입 수요가 폭등했습니다.
부동산 시장 호황: 팬데믹으로 인한 재택근무 확산과 저금리 환경이 부동산 수요를 폭발적으로 증가시켰습니다. 한국만 해도 2020~2021년 주택 공급량이 전년도 대비 20~30% 증가했습니다.
해운비 급등: 글로벌 공급망 차질로 해운료가 5배 이상 폭등했습니다. 이는 수입 건설 원자재의 원가 상승으로 직결되었습니다.
공급 차질
광산 가동 중단: 호주·칠레의 주요 광산들이 팬데믹으로 인해 운영을 중단하거나 감산했습니다. 철광석 공급이 5~10% 줄어든 것이 가격을 크게 올렸습니다.
중국의 환경규제: 중국 정부가 철강·시멘트 생산의 탄소 배출을 제한하면서 국내 공급이 줄었고, 동시에 수입 수요는 급증했습니다.
정유·석유화학 시설 차질: 2021년 미국 텍사스 한파로 여러 정유 시설이 정지되었고, 플라스틱·합성수지·우레탄 같은 건설 자재의 가격이 급등했습니다.
이 모든 요인들이 2021년 상반기부터 하반기에 걸쳐 동시에 발생했다는 것이 핵심입니다. 일부 품목은 3~4개월 만에 30~40% 올랐습니다. 이런 속도의 상승을 사전에 정확히 예측하기는 어려웠습니다.
그런데도 법원은 "신호가 있었다"고 판단했습니다. 이것이 건설사들에게 얼마나 큰 충격이었는지 알 수 있습니다.
법원 판단의 논리와 건설업계의 반발
법원이 쌍용건설을 패소시킨 핵심 근거
계약 조건의 명확성 부족: 쌍용건설과 KT의 계약에서 가격 조정 조항이 명확하지 않았거나, 있더라도 범위가 제한적이었을 것으로 추정됩니다.
예측 가능성 논증: 2020년 후반부터 이미 국제 원자재 가격이 오르고 있었고, 이는 전문가인 건설사도 인지할 수 있는 공공의 정보였다는 판단입니다.
계약의 법적 구속력: 명확한 특약이 없는 한, 계약 당사자는 체결 당시의 조건을 따라야 한다는 민법의 기본 원칙입니다.
건설업계의 관례: "고정가격제 계약에서는 시공사가 모든 원가 리스크를 감수한다"는 상관습의 존재를 인정했습니다.
이 판결이 의미하는 바
이 판결은 단순히 쌍용건설 한 회사에 국한되지 않습니다. 건설 산업 전반의 리스크 구조를 재편하는 신호가 되었습니다:
- GC(총괄시공사)들이 더욱 신중한 입찰 태도를 취하게 되었습니다.
- 하청사들도 상위 시공사로부터의 가격 인상 압박에 더욱 적극적으로 대응하기 시작했습니다.
- 발주처들도 계약 조건을 재검토하게 되었는데, 특히 공공 발주처는 가격변동 조항을 의무화하기 시작했습니다.
건설사들의 입찰 전략 대변화
쌍용건설의 패소 이후, 한국 건설사들의 입찰 및 수주 전략이 근본적으로 변했습니다. 2024년부터 2026년 상반기까지 관찰된 변화들을 정리하면:
프리미엄 가격 입찰의 확대
대형 건설사들이 과거보다 더 높은 가격으로 입찰하기 시작했습니다. 예를 들어:
- 2019년: 동일 규모 공사의 평균 입찰 단가를 100으로 본다면
- 2022년: 원자재 급등으로 입찰 기피, 낙찰선이 95~98 수준으로 하락
- 2024년 이후: 입찰 가격이 105~110 수준으로 상향
이는 건설사들이 **"원가 리스크를 충분히 반영한 가격에서만 입찰하겠다"**는 의지를 보인 것입니다. 결과적으로 낙찰 확률은 낮아졌지만, 낙찰했을 때의 수익성은 개선되었습니다.
선택적 입찰의 강화
모든 공사에 입찰하는 대신, 선별적으로 참여하는 전략을 채택했습니다:
- 단기 공사 우선: 완공까지 시간이 짧을수록 원가 변동 리스크가 낮음
- 가격변동 조항이 명확한 공사 우선: 특히 공공 발주처의 공사를 선호
- 자신의 역량 범위 공사만 참여: 과거처럼 수주량을 무리해서 늘리지 않음
컨소시엄 입찰의 확대
대형 프로젝트를 2개 이상의 건설사가 공동 수주하는 사례가 증가했습니다:
- 리스크를 여러 회사가 분담하면, 개별 회사의 손실 규모가 줄어듭니다
- 예: A건설과 B건설이 50:50으로 공동 시공하면, 손실이 발생해도 각각 50%씩만 부담
이런 변화는 건설 종목 투자를 분석할 때 중요한 지표가 됩니다. 수주량이 줄었더라도, 수익성이 개선되었다면 긍정적 신호입니다.
공급망 최적화: 건설사들의 생존 전략
원자재 가격 급등으로부터의 교훈을 받은 건설사들은 공급망 관리 방식을 완전히 바꿨습니다.
자재 조달 타이밍의 과학화
과거에는 공사 규모에 필요한 자재를 대량으로 미리 구매하는 방식이 일반적이었습니다. 그런데 이 방식의 문제는:
- 자본 유동성 악화: 공사 초기부터 자재비를 다 선투자해야 함
- 가격 급등 시 손실: 미리 산 자재의 가격이 다시 떨어지면 손실
최근 건설사들은:
- 분기별 또는 월별 계약: 공급업체와 단기 계약을 반복하면서 유연성 확보
- JIT(Just In Time) 방식 도입: 정확히 필요한 시점에 필요한 양만 조달
- 선물 시장 활용: 철강재·시멘트 선물을 통해 가격 변동 헤징
대체 자재 개발 강화
가격이 덜 변동하는 자재로의 전환도 추진 중입니다:
- 천연 자재 → 인공 자재 (예: 목재 → 철골)
- 수입 자재 → 국산 자재
- 고급 자재 → 기능성 있는 저가 자재
이러한 변화는 건설사의 기술력과 혁신 능력을 시험하는 기회가 되기도 했습니다.
건설 계약 시장의 구조 변화: 표준화의 움직임
정부와 업계의 협력
원자재 급등 사건 이후, 한국 정부와 건설 업계는 계약서 표준화에 나섰습니다:
- 공공 발주처의 기준 강화 (2023~2024년)
- 조달청이
